泰安特种建筑用钢建设项目
烧结余热2×12MW凝汽补汽式发电工程1#机组并网成功

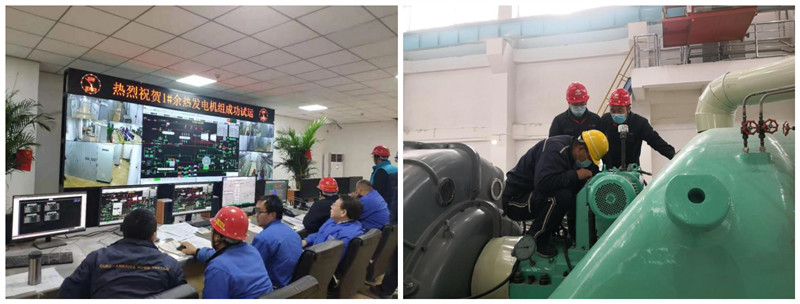

 112416:30,由公司总承包的泰安特种建筑用钢建设项目烧结余热2×12MW凝汽补汽式发电工程1#机组一次冲转成功,后续克服烧结机生产不稳定的不利情况,顺利完成汽轮机各项试验、发电机电气试验,并于11261838并网成功,各系统设备运行平稳,主要技术参数优良。

  该项目建设规模为2×12MW凝汽补汽式发电机组,此次投产的为1#机组,该机组投产后,可充分利用1#烧结机大烟道余热回收和环冷余热回收产生的蒸汽以及管网低压蒸汽,年发电量约9000万度,节约标煤3.6万吨,同时减少二氧化硫排放2700吨、氮氧化物排放1350吨,可以获得良好的经济效益和社会效益。

  2020年,面对严峻的疫情防控形势,项目部一手抓防疫、一手抓生产,统筹推进新冠肺炎疫情防控和工程建设工作,大力克服场地狭小、不利地质条件、疫情防控压力大、机械进场难等各因素影响,合理调配项目人力、材料、机械等各项资源,充分发挥担当奉献精神,强化安全、质量标准化建设,加强风险管控、过程管理,安全有序推进项目建设,大力确保了项目重大节点工程的顺利实现。

  投产前的两个多月,是项目建设最为紧张的时刻,为应对施工单位技术水平不足问题,项目部各专业人员紧盯各施工现场,做好指导、监督和验收。项目部全体人员也都停止了休假,加班加点,基本每天晚上都10点钟多才离开项目部,经过大家的不断努力,最终保证了在烧结主工序投产前具备了热试条件。

  施工单位经验不足,不具备调试的能力,为全面做好机组整套启动和并网工作,公司、业主给予了极大支持,公司领导深入现场指导解决技术难题和实际困难,同时请到了耀华鲁信莱钢烧结余热发电的专家到现场指导工作,项目部全体人员亲自上手,奋力拼搏,集中全部力量投身到1#机组调试工作中去,实现了一次冲转成功,一次并网成功的阶段性胜利!下一步项目部将做好1#机组的72小时试运行及性能考核,同时对2#机组全力冲刺,争取早日具备热试条件。
